Остается благоустройство территории.
На проспекте Ленина специалисты Городских
тепловых сетей завершают работы на
объекте, который попал под капитальный
ремонт в рамках кампании по подготовке
к грядущему отопительному сезону.

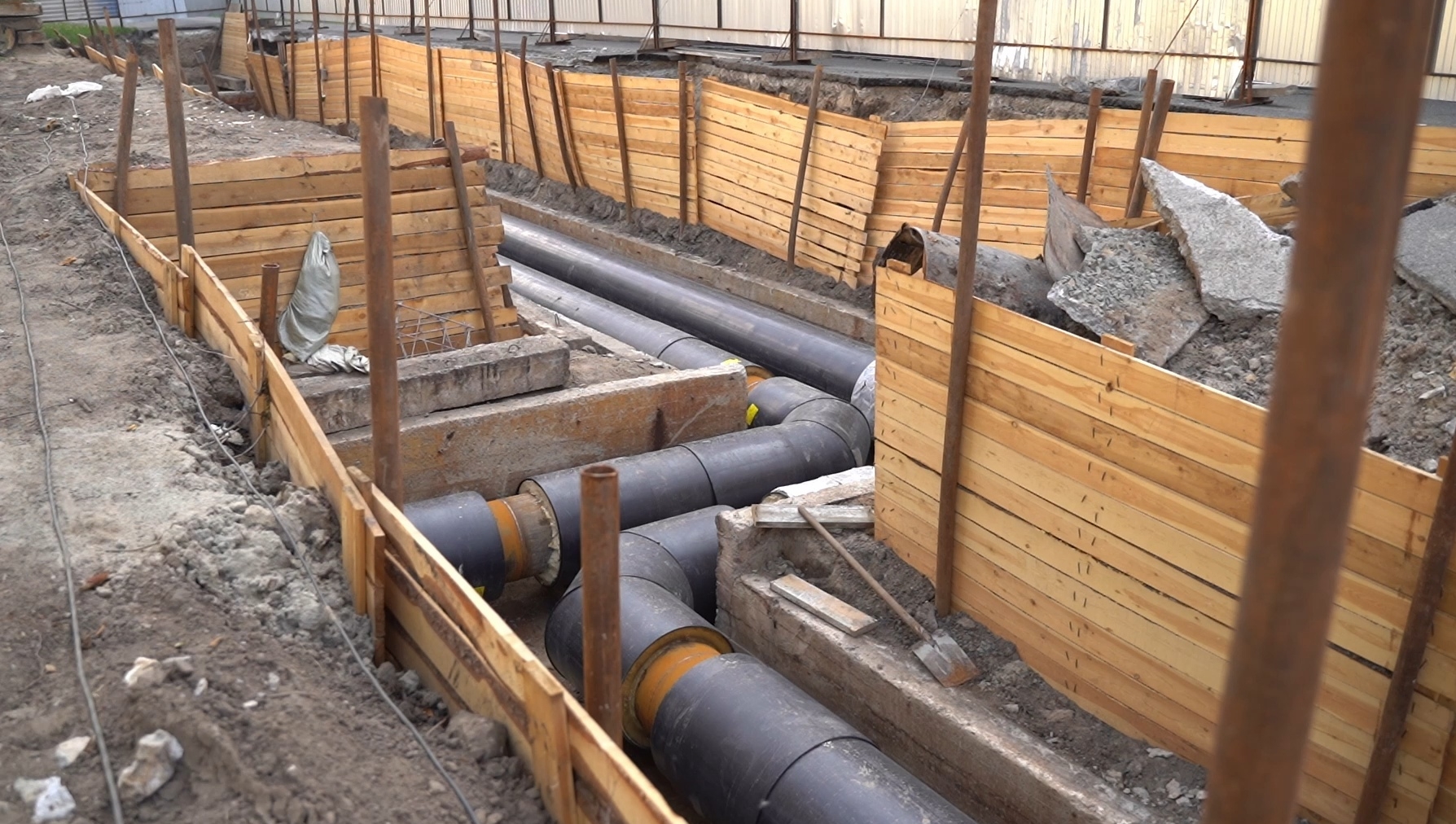

Подземная
тепломагистраль, как и автодорожная,
является одной из основных для центральной
части Сургута. За весь срок ее службы -
25 лет - здесь зафиксировали три
инцидента.
Сейчас
теплоэнергетики уже капитально
отремонтировали отрезок, протяженностью
146 метров. Работает здесь подрядная
организация, специалисты которой
задействованы в реконструкции еще двух
участков, но уже на внутриквартальных
сетях. На проспекте Ленина задачи
выполнены без отставания от графика.
Осталось восстановить благоустройство
территории.
В течение
трех летних месяцев ГТС также проводит
работы по техническому перевооружению
центральных тепловых пунктов и
котельных. Всего во время подготовки
к следующему отопительному сезону в
городе заменят 7 километров сетей. Общая
сумма работ превышает 380 миллионов
рублей
«В текущей
ремонтной кампании предусмотрена замена
5,3 км тепловых сетей. Заменено на текущую
дату 2,9 км, что составляет 49 процентов.
1,8 сетей холодного водоснабжения. На
текущую дату заменено 0,6 км сетей
холодного водоснабжения. Получается,
работы будут проводиться до конца
октября 2024 года и 0,366 километров сетей
водоотведения. Тепловые сети подготовятся
к началу отопительного сезона до 1
сентября», - пояснила начальник отдела
организации управления инженерной
инфраструктурой департамента городского
хозяйства Сургута Елена Петренко.
