Масштабная ремонтная кампания затронет несколько микрорайонов города
В Сургуте в самом разгаре подготовка к следующему отопительному сезону. Тепло в квартиры жителей и социальные учреждения подают в среднем на протяжении восьми месяцев. Сезон 2025–2026 годов длился 248 дней. Сравнительно недолгое лето и суровая зима прилично сказываются на мощностях, затрачиваемых ресурсниками для обеспечения города отоплением. И если сотрудники ГТС давно адаптировались к нагрузке, то сама система — это трубы и котельные, которые требуют не только текущего осмотра, но и капитального ремонта.
«Для подготовки объектов к отопительному сезону 2026—2027 предприятием запланированы мероприятия по замене 7 км сетей тепловодоснабжения, Приоритетность объектов определяется нормативным эксплуатационным сроком и наличием и количеством функциональных отказов. Работы ведутся по ремонту и замене оборудования на котельных центральных тепловых пунктах, по замене тепловой изоляции трубопровода, включая транзиторы трубопроводы», - поделилась Евгения Маратканова, заместитель главного инженера по ремонту и строительству объектов СГМУП «Городские тепловые сети».
Программа подготовки к отопительному сезону в этом году масштабная. В рамках утверждённого плана проведут комплекс необходимых работ для обеспечения надёжного теплоснабжения в будущем. В частности, энергетики заменят семь километров ветхих сетей теплоснабжения и выполнят ремонт 58 тепловых камер и 17 дренажных колодцах. Кроме того, планируется обновление оборудования на центральных тепловых пунктах и котельных. Завершающим этапом подготовки станут обязательные гидравлические испытания и промывка сетей, которые позволят подтвердить их готовность к повышенным нагрузкам.
«У нас есть софинансирование по объектам замены сетей тепло-, водоснабжения по улице Ивана Захарова. Бюджетные средства составят 23 млн рублей - это город и округ», - добавила Евгения Маратканова.

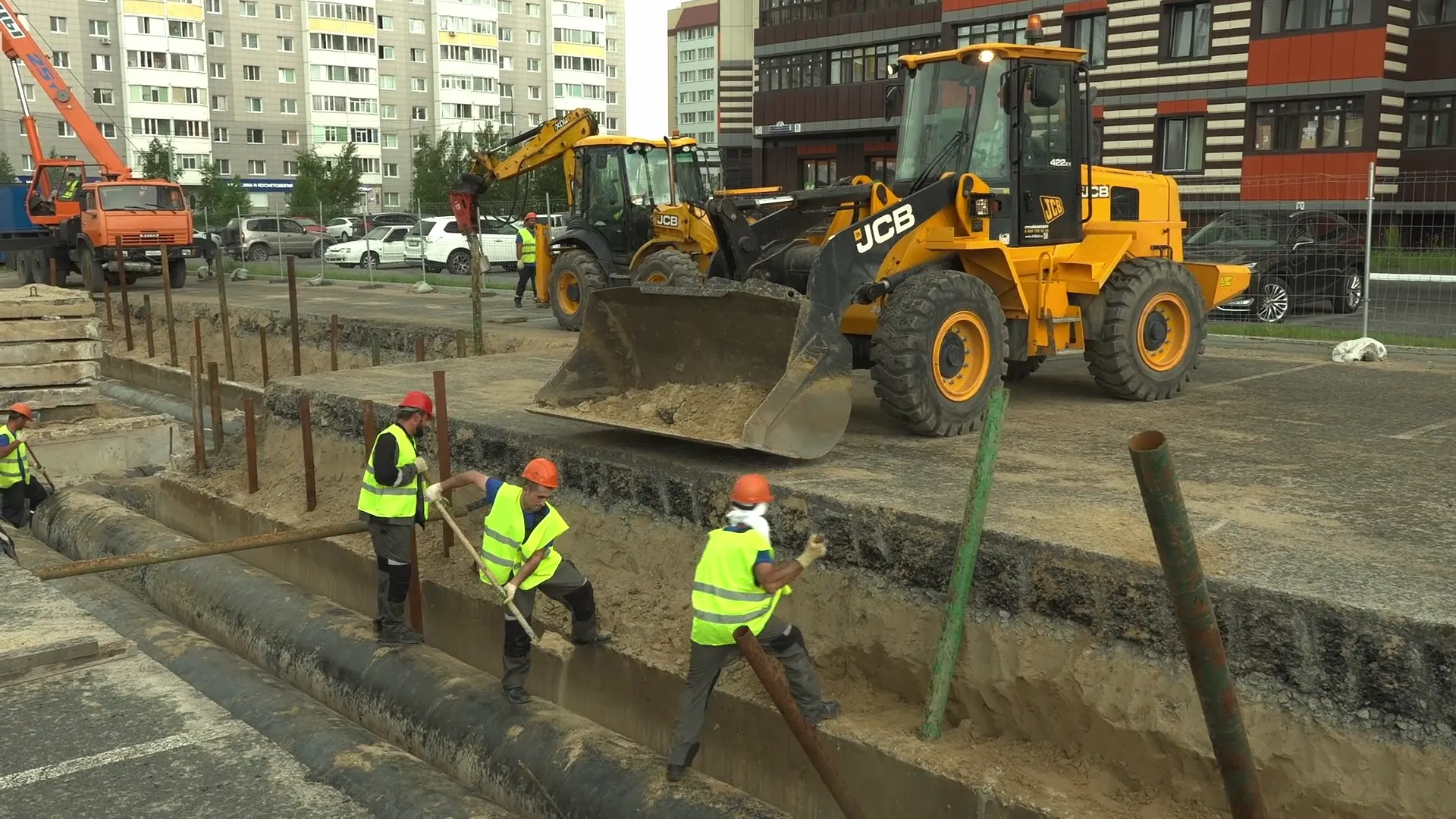

В общей сложности на подготовку к отопительному сезону потратят 577 миллионов рублей. Самый большой объем работ затронет сети на ул. Ивана Захарова, ул. Игоря Киртбая, ул. Крылова, ул. Сибирской, ул. Нефтяников и проспекте Мира. Еще одним крупным объектом уже занимаются на ул. Университетской. Там заменят почти 170 метров подземной магистрали. Сейчас подрядчик ведёт работы на участке.
«Следующим этапом предусматривается демонтаж существующих сетей. Замена данного участка сети позволит значительно повысить надёжность теплоснабжения микрорайонов 31Б и 30А, а это 15 жилых домов и два спортивных сооружения», - заметил Игорь Стариков, заместитель главного инженера по сетевому хозяйству СГМУП «Городские тепловые сети».
Депутат Думы Сургута Денис Синенко дополнил: «Запроса от жителей не было, то есть это плановые работы в рамках подготовки к зимнему периоду. И замечательно, что такие дефекты выявлены сейчас и есть возможность заменить практически листья. Что значительно повысит, так скажем, возможности теплоснабжения и 31Б микрорайона хотя и 30А микрорайона, это практически 15 домов. Поэтому, конечно же, эта работа очень важная для города и для жителей, в частности».
И хоть жалоб на теплоснабжение в этой части города не поступало, за последние семь лет на этом участке было зарегистрировано два функциональных отказа, причиной которых стали высокий уровень грунтовых вод, очаговая коррозия труб. И в случае повторного происшествия, если бы сети не заменили, сургутяне не остались бы без тепла, но могли бы столкнуться со снижением параметров по температуре в квартирах. А это непросто в условиях наших зим.
Согласно утверждённому графику, все строительно-монтажные работы на Университетской должны быть завершены не позднее 15 сентября. Восстановление нарушенного благоустройства и передача объектов владельцам территорий на других объектах запланирована до седьмого октября.
